样板房阶段要重点做哪些工作?
发布者:河北旭威建筑装饰股份有限公司    发布时间:2025-12-16 13:42:27  浏览量:235
01

天花上的金属嵌条是怎么固定的?有几种方式?

答:天花金属嵌条截面设计或施工不当,常容易造成嵌缝条松驰甚至脱落。

天花金属嵌条的固定方法常见的有2种:

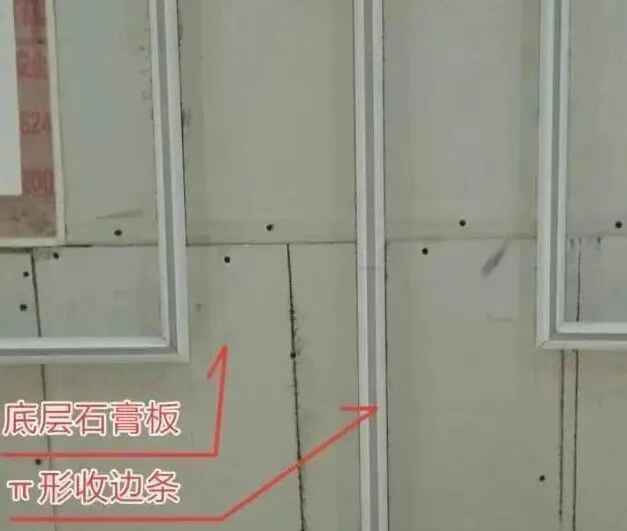

1、粘接固定法

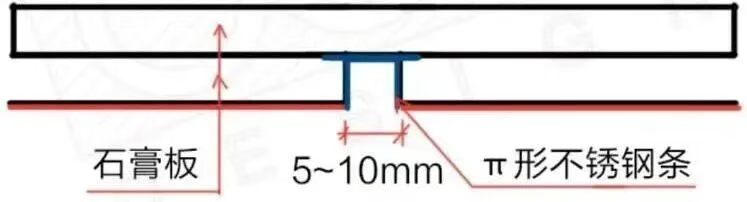

对于这种Π型不锈钢嵌条。可以采用粘接力强的嵌条结构胶来固定,将有效改变嵌条松落现象。

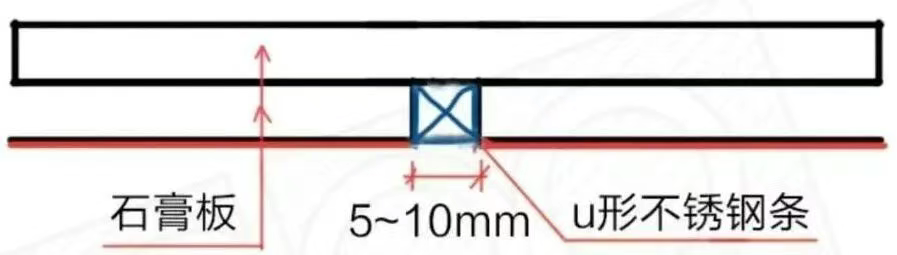

2、卡口嵌入加钉固定法

对于π型不锈钢条,可采用卡口嵌入加钉固定法。

02

厨房和卫生间能不能安装石膏板吊顶?

答:在厨卫空间中,天花一般都使用的是铝扣板吊顶,市场中买到的铝扣板美观性不高,所以有很多项目直接使用耐水石膏板做吊顶。

在厨卫空间安装石膏板吊顶必须要注意以下7点:

1、墙面贴砖前做吊顶

石膏板的膨胀系数比瓷砖高,墙面瓷砖贴完后再做吊顶的话,会导致边缘缝隙开裂。

还有一方面是,安装耐水石膏板吊顶,打眼过程会不小心破坏瓷砖,影响墙面的安装进度。

2、吊顶前安装烟道止逆阀

为防止安装吊顶后,影响排烟管道的铺设,吊顶前一般会预先安装烟道止逆阀,连接好排烟管。

PS:燃气热水器排烟管需要走顶,需要提前预埋排烟管道。

3、材料使用轻钢龙骨、耐水石膏板

厨卫空间用水量大、潮湿的特点,不适合普通石膏板和木龙骨安装使用。

4、预留石膏板吊顶检修口

最小规格300*300mm。

石膏板吊顶过程中预留一个检修口,安装检修口封口板,便于后期更换排烟管以及止逆阀(卫生间的排风口可以做检修口)。

5、耐水腻子刮涂两遍

这种做法有利于强化石膏板吊顶的耐水性。而且为了防止厨房空间油烟大的问题,表面可以刷涂防水乳胶漆,方便后期擦洗打扫。

6、预留电源

吊顶完成过程中,预留射灯、筒灯孔,方便后期安装,预留电源保证厨卫空间正常使用。

7、造价

防水石膏板吊顶造价一般一平米在200-260元之间。

03

吊顶管道与装饰吊顶冲突,应该怎么办?

答:在施工过程中,造成机电与装修打架的原因主要有2点:

1)设计图纸未沟通造成;

2)现场工序倒置造成。

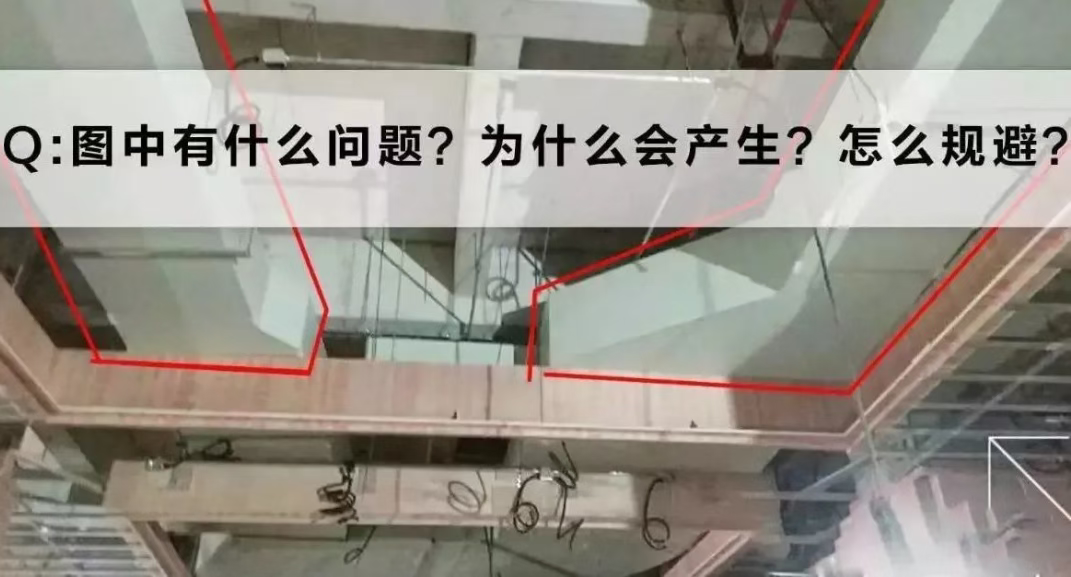

风管压上了吊顶侧板,后期启用后,由于通风等机械作业,必然产生振动,振动的力通过侧板传给吊顶。轻则拉动侧板,导致吊顶开裂。重则振开主次龙连接件,导致连接件脱落使得整个吊顶坍塌。

解决方案:

1)风管可以往上移动的情况下,移动风管,避开侧板 3cm 以上即可;

2)若风管已经顶到楼板或梁底,不能上移,则可根据风管横截面积修改长宽比,在通风量不变的情况下,拉长风口的宽度、降低高度;
如:1000*300的风口规格,可改为1500*200的规格,防排烟管也同理。

3)以上两者都行不通的情况下,只能降低侧板来规避风险。

如何规避?

1)施工前精装方对接机电方图纸,出具综合天花图并给出控制标高;

2)要求机电先行施工,并严格按图施工,且设备尽量往上靠;

3)有冲突及时提出不要各做各的,现场施工人员需及时协调。

免责声明:本文转载自装企咨询与管理,版权归原作者所有。如涉及版权问题,请联系我们第一时间删除。内容为转载文章观点,不代表本公众号立场和对其真实性负责。

总部地址

河北省石家庄市高新区裕华东路455号润江总部国际大厦12层

咨询
0311-88226663
旭威公众号
冀公网安备号:13019902000487    冀ICP备14007995号河北旭威建筑装饰股份有限公司 ,All Rights Reserved
